银东直流2025年度综合检修完成-新华网

银东直流2025年度综合检修完成

2025-05-27 13:30:38
来源:国网宁夏电力有限公司

  为“宁电入鲁”能源大动脉注入安全动能

  5月27日10时51分,±660千伏银东直流输电工程双极一次性解锁成功,标志着该工程2025年度综合检修圆满完成,为“宁电入鲁”大动脉注入新的安全动能。

  作为我国首条±660千伏电压等级直流输电工程,银东直流自投运以来持续刷新运行纪录:累计输送电量突破3900亿千瓦时,年均通道能量可用率超90%,位居全国前列。本次综合检修通过“设备诊断+隐患治理”双管齐下的方式,对换流站核心设备、输电线路及辅助系统进行全方位深度“诊疗”,确保“西电东送”通道长周期安全稳定运行。

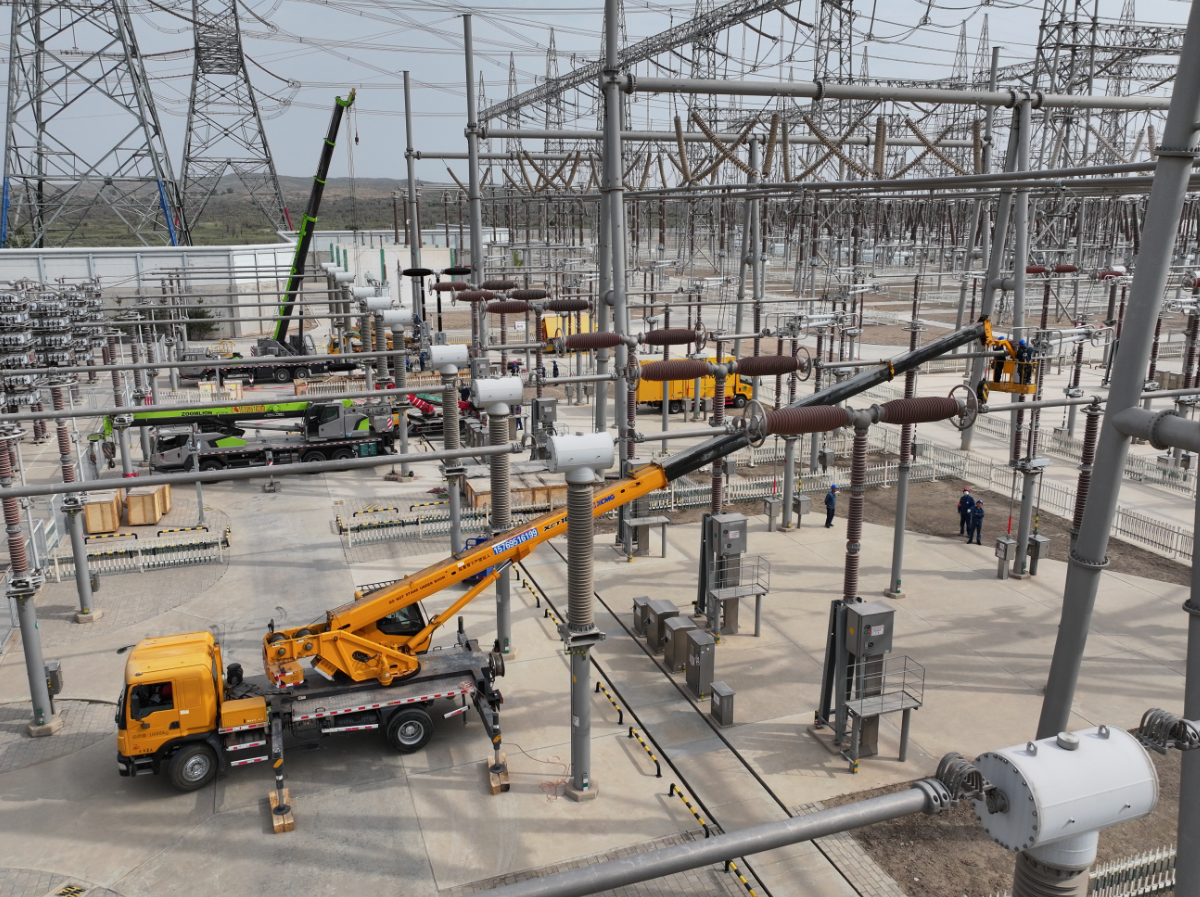

  本次综检于5月20日开始,投入专业人员近342人、大型特种车辆40余辆,完成近120项检修任务,消除50余项设备缺陷。面对项目繁多、作业面广、施工队伍众多、交叉作业频繁的情况,安全管控难度极大。为确保此次大规模检修安全高效推进,国网宁夏电力有限公司超前谋划、周密部署,以“安全、质量、进度”为核心,构建三维防控体系。

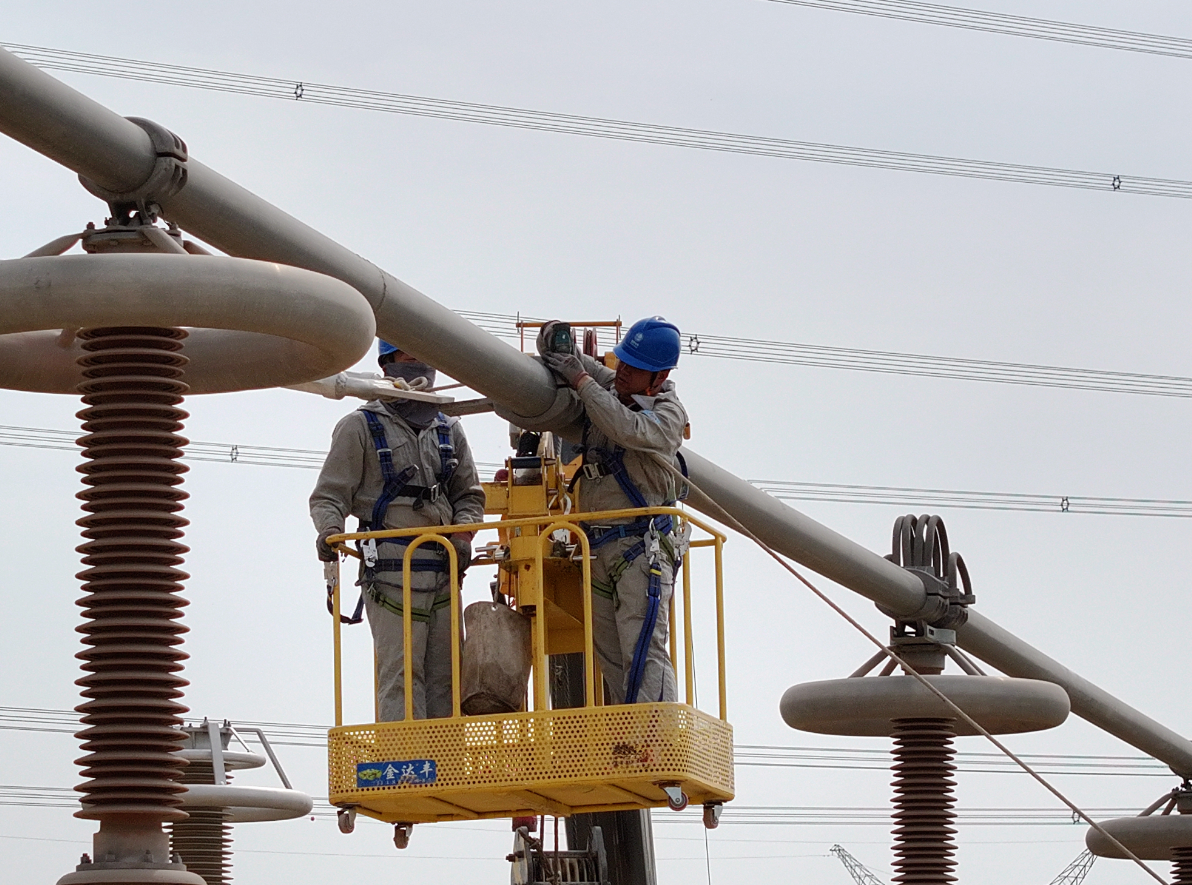

  管理维度创新实施“六预”机制,通过“两票预审查、操作预走位、安措预确认、工器具预进场、车辆预停放、安具预检查”,有效缩短工作开工时间约 1.5个小时,显著提升作业效率。安全维度采用“口袋化布防+作业场地指引牌+作业面关键信息牌”,确保人员轨迹“不偏离”,不同作业面人员穿戴特定颜色马甲及“身份证”以示区分,确保人员“不篡岗”,同步部署移动布控球、智能安全帽等设备,实现高风险作业面实时监管。质量维度推行“中验+终验”双闭环质控,技术督导组全程驻点把控检修质量,确保设备检修合格率100%,并借助一系列数字化验收手段,为检修工作的质量和效率提供 “双保险”:运用红外热像仪、紫外成像仪记录检修前后数据,为设备建立详细的 “健康档案”;利用无人机巢定点巡检输电线路,像 “千里眼” 一样自动识别导线接头松动等隐患。

  此外,本次检修应用“全业务核心班组”管理模式,针对20个作业面“量体裁衣”,实施“一项目一方案”,组织人员提前模拟作业流程,定制41套个性化方案,实现工艺标准与风险管控的精准对接。通过建立三级安全监护体系及设备状态实时报备制度,形成“作业前协同预演-作业中多重监督-作业后多方验收”的全链条管控。

  作为连接西北与华北的能源走廊,银东直流完成全面“体检”后,将为电网迎峰度夏保供筑牢坚实基础,持续为区域经济发展输送绿色动力。(祁玉金 许佳琦)
